H08 / ДОМ НА КОННЕКТОРАХ / ДО 50 М²

ПРОЕКТ КАРКАСНОГО ДОМА

Длинный барнКаркасный дом 50 м²

В этом барне две компактные спальни соседствуют с общей гостиной, а кухня-столовая находится у входа. Вариант для тех, кто хочет сохранить раздельные места сна в пределах небольшого дома.

Рассмотреть дом
Длинный барн: комбинированная отделка небольшого дома, архитектурная визуализация
ДЕРЕВО + СВЕТЛЫЙ ФИБРОЦЕМЕНТВизуализация каталожного H0850 м²
Площадь по осям
50 м²
Габариты
5 × 10 м
Рамы каркаса
17 × 625 мм
Семейство основы
W200
КАТАЛОЖНЫЙ ВАРИАНТ / КАК ПОЛЬЗОВАТЬСЯ ДОМОМ

Подойдёт ли вам «Длинный барн»

План лучше оценивать по обычному дню: где вы завтракаете, работаете, отдыхаете и храните вещи. Вот с чего начать знакомство с этим домом.

Для своей жизни

Проверьте, хватает ли общего стола для привычного состава семьи и как открываются двери спален. Отдельно продумайте хранение у входа: сезонная одежда легко занимает место, которое на пустом плане кажется свободным.

Для гостей и базы отдыха

Для базы отдыха две спальни позволяют рассматривать семейный сценарий. Террасу, размещение соседних домиков и площадку отдыха нужно привязать к участку, чтобы окна спален сохраняли приватность.

На что обратить внимание

Здесь доступны подробные схемы сборки и сравнения каркаса с отделкой. Светлый боковой фасад можно заменить в конструкторе, сохранив исходную планировку и расположение проёмов.

Что показано на плане

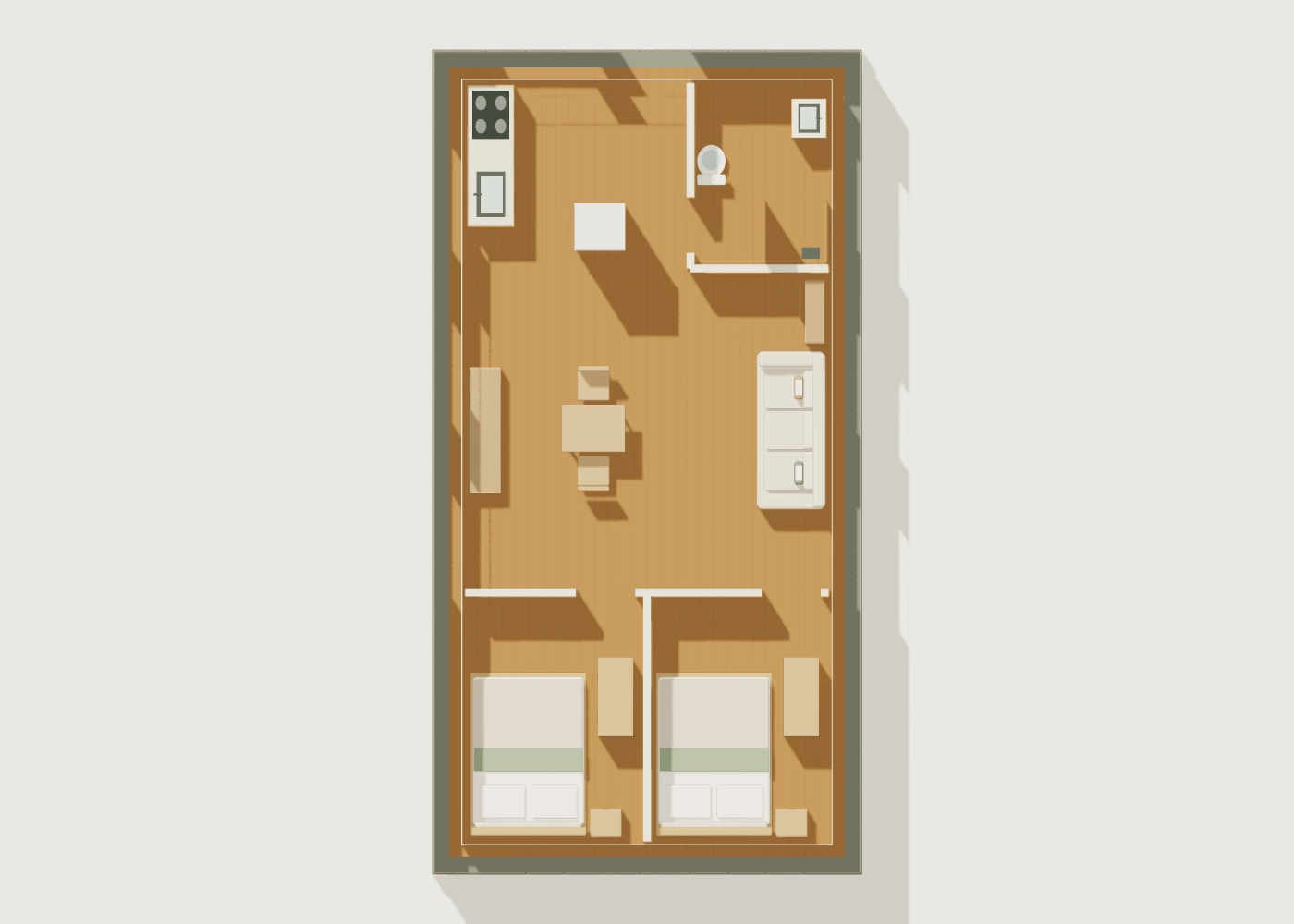

Кухня-столовая, Санузел, Гостиная, Спальня 1, Спальня 2. Мебель помогает оценить размеры и проходы; её можно передвинуть в конструкторе.

Описание относится к исходному проекту. Ваши изменения планировки видны ниже в плане и 3D.

Рассмотреть планировку →
ПЛАНИРОВКИ / ПРОСТРАНСТВО В ДЕТАЛЯХ

Внутри —
ваша жизнь.

Загляните сверху. Обойдите комнаты. Примерьте свою расстановку мебели — от обеденного стола до санузла.

5 ЗОН / 17 ПРЕДМЕТОВ

Продумать.
Расставить.
Почувствовать.

Кухня-столовая
6,44 м²
Санузел
3,91 м²
Гостиная
18,4 м²
Спальня 1
6,98 м²
Спальня 2
6,98 м²
Сумма зон
42,7 м²
80 предметов · перемещение · поворот · размеры · смета

Габариты по осям: 5 × 10 м. Стены показаны в сечении. Расстановка и комнаты редактируются в конструкторе; изменения сохраняются в вашем варианте.

Чистые размеры, проходы, открывание дверей и перегородки уточняются в рабочем проекте.

ФАСАДЫ / ПРОДОЛЖЕНИЕ ПЛАНИРОВКИ

Снаружи —
тот же дом.

Четыре стороны из одной модели. Положение, ширина и высота каждого проёма связаны с планом и меняются вместе с ним.

А · Входной фасадВИД СНАРУЖИД1О2О95000 мм по осямВерх конька / ската +4.066 м · отметки от верха платформыКОНЦЕПЦИЯ · НЕ МОНТАЖНЫЙ ЧЕРТЁЖ

Проёмы этой стороны

Д1Дверь · 900 × 2100 ммОт оси: 2150 мм · низ: +0.00 м
О2Окно · 1250 × 1800 ммОт оси: 550 мм · низ: +0.35 м
О9Окно · 850 × 650 ммОт оси: 3500 мм · низ: +1.50 м

Эскиз в осевой геометрии. Отделочные толщины, свесы, примыкания и размеры изготовления уточняются в рабочей документации.

ПОРТФОЛИО / ОДИН ДОМ, РАЗНЫЕ СЦЕНАРИИ

Свой дом.
Своя история.

Шесть ракурсов для личного проживания, три идеи природной базы отдыха и шесть сравнений каркаса с отделкой. Во всей серии — один и тот же дом.

01 / 06
Длинный барн, вход и длинная сторона: частный дом, архитектурная визуализация
ЛИЧНОЕ ПРОЖИВАНИЕ
Вход и длинная сторона

Дом в своём окружении

Тёплый деревянный фасад, спокойная кровля и мягкий свет в окружении русского леса.

Архитектурные визуализации каталожного проекта. Фотореалистичная обработка выполнена по ракурсам 3D-модели. Точная геометрия доступна в конструкторе и сравнении «Каркас и отделка».

Внешние виды: эквивалент 35 мм, прямые вертикали и естественный свет. Благоустройство не входит в домокомплект.

H08 / 01 — 06Дом в своём окружении · Вход и длинная сторона
Длинный барн, вход и длинная сторона: частный дом, архитектурная визуализация
Архитектурная визуализация · ← → для смены кадра
ТЕХНОЛОГИЯ В ДВИЖЕНИИ / 12 ЭТАПОВ

Дом начинается
с точного узла.

Прокручивайте страницу.
Каждая деталь занимает своё место.

Этап 01
ОСНОВАНИЕ И КАРКАС

Участок и основание

У дома появляется точная привязка к месту. Сначала — исходные данные, вводы и принятый фундамент.

H08 · 50 м² по осям
Этап 02
ОСНОВАНИЕ И КАРКАС

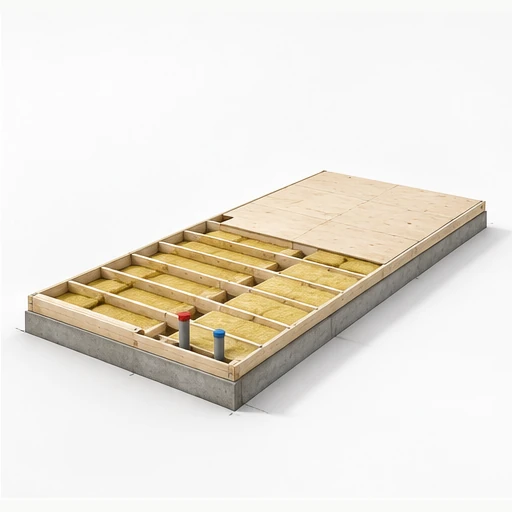

Платформа и тёплый пол

Собираются обвязка и перекрытие. Каждый скрытый слой проверяют до закрытия настилом.

H08 · 50 м² по осям
Этап 03
ОСНОВАНИЕ И КАРКАС

Рамы на коннекторах

Стойки и стропила образуют повторяющиеся рамы. Узлы KTR остаются частью каркаса и у барнхаусов без свесов.

17 рам · 85 узлов
Этап 04
НАРУЖНЫЙ КОНТУР

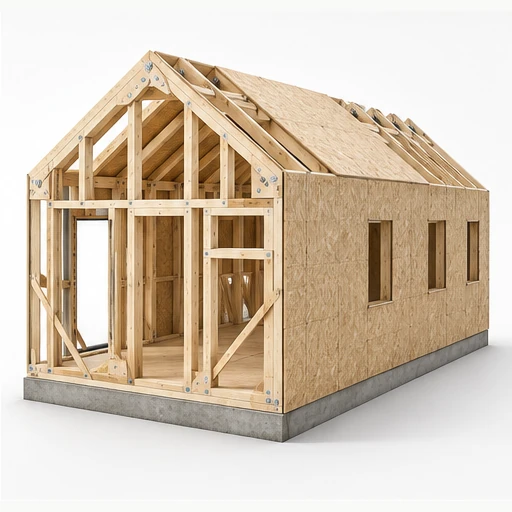

Жёсткость и обшивка

Расчётная обшивка объединяет рамы. Опоры стыков и крепёж работают вместе с каркасом.

12 149 шт. крепежа оболочки по текущей ведомости
Этап 05
НАРУЖНЫЙ КОНТУР

Мембраны и вентзазор

Снаружи формируется непрерывная защита от ветра и случайной воды, а за облицовкой — вентиляционный канал.

H08 · 50 м² по осям
Этап 06
НАРУЖНЫЙ КОНТУР

Закрытый наружный контур

Дом получает кровлю, окна и фасад. У барна край крыши остаётся заподлицо с облицовкой, без выступающего карниза.

Барн: без выступающих свесов
Этап 07
ТЕПЛО И ИНЖЕНЕРИЯ

Утепление стен и кровли

Утепление заполняет предусмотренные полости без пустот. В 3D оболочка отводится только для просмотра внутреннего состава.

35,64 м³ утепления по модели
Этап 08
ТЕПЛО И ИНЖЕНЕРИЯ

Пароизоляция и герметичность

Со стороны помещения создаётся непрерывный воздухонепроницаемый слой. Особое внимание — соединениям стен, пола и кровли.

H08 · 50 м² по осям
Этап 09
ТЕПЛО И ИНЖЕНЕРИЯ

Сервисный слой и инженерия

Сначала появляется распределительный щит. Затем цветные линии проходят по маршрутам проекта к розеткам, выключателям и светильникам. Трассы и коробки остаются видны до закрытия монтажного слоя.

126,3 м условных трасс
Этап 10
ПРОСТРАНСТВО ДЛЯ ЖИЗНИ

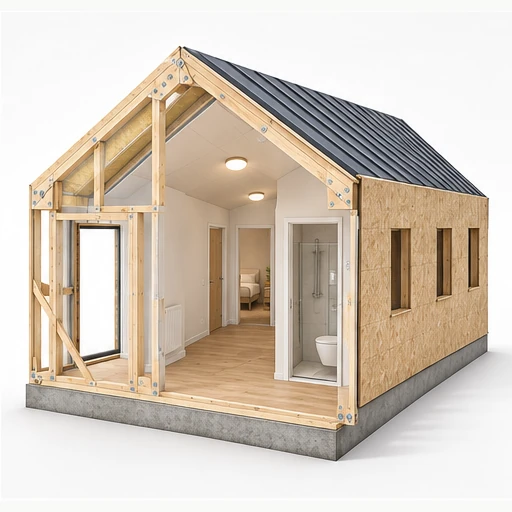

Внутренняя отделка

Появляются чистые плоскости стен, потолка и пола. Выбранные материалы связаны со слоями проекта.

H08 · 50 м² по осям
Этап 11
ПРОСТРАНСТВО ДЛЯ ЖИЗНИ

Розетки, свет и оборудование

Инженерные точки получают механизмы и приборы. Свет помогает увидеть уже готовое пространство.

6 розеток · 2 выключателей · 3 светильников
Этап 12
ПРОСТРАНСТВО ДЛЯ ЖИЗНИ

Приёмка и передача дома

Готовность подтверждают проверками и документами. Красивой модели для приёмки недостаточно.

Приёмка · исполнительные схемы · обслуживание

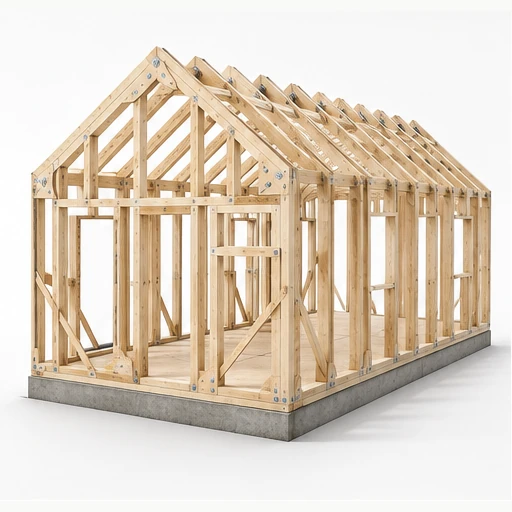

Каркас дома на фанерных коннекторах
Конструкция появляется в порядке сборки
Основание0%
02 / НЕ ТОЛЬКО СНАРУЖИ

Дом, который
можно раскрыть.

Раздвиньте стены. Отключите утеплитель или плёнку. Откройте коннектор и рассмотрите пластины, отверстия и крепёж со всех сторон.

ПЛАНИРОВКА / H08

План вашего дома.

Длинный барн · 50 м² по осям

Кухня-столовая6,4 м²2 800 × 2 300 ммСанузел3,9 м²1 700 × 2 300 ммГостиная18,4 м²4 600 × 4 000 ммСпальня 17 м²2 250 × 3 100 ммСпальня 27 м²2 250 × 3 100 мм5 000 мм10 000 мм

5 помещений · 17 предметов · стрелки — сдвиг, R — поворот

Все предметы · 17
Дом по осям50 м²
Площадь перегородок0 м²
Материалы стен0 позиций в смете

Проверка расстановки Габариты проверены

Проверяются габариты, пересечения мебели, скаты, подходы к внутренним и входным дверям и доступ к основным предметам. Зелёная область подхода — ориентир библиотеки, не норматив. Проходы, доступность, эвакуация, конструкция перегородок и высота под скатами проверяются в рабочем проекте.

Проёмы наружных стен

ПроёмСтенаОтступ, ммШирина, ммВысота, ммПодоконник, мм
Дверь 1
Окно 2
Окно 3
Окно 4
Окно 5
Окно 6
Окно 7
Окно 8
Окно 9
Окно 10
Окно 11
03 / МАТЕРИАЛЫ И ДЕТАЛИ

Красота —
в завершённых узлах.

Цвет, фактура и конструктивный слой решают разные задачи. В проекте они связаны с отдельными материалами и комплектующими.

Кровля, доборы и комбинированная отделка фасада
01

Фасад

Дерево и металл, фиброцемент и дерево, терракота и графит. Вентилируемый зазор, обрешётка, отливы и откосы прорабатываются вместе с облицовкой.

02

Кровля

Фальцевое покрытие с ритмом швов, коньковая планка, ветровые и карнизные планки, капельник и подшивка свесов.

03

Водоотвод и снег

Желоба, соединители, крюки, воронки, колена, трубы и хомуты. Снегозадержатели добавляются отдельно с числом рядов, которое уточняет расчёт.

04

Интерьер

Тёплые светлые стены, берёзовая облицовка или дуб, деревянный потолок и спокойный пол. Влажные помещения требуют отдельной системы гидроизоляции.

04 / СВЯЗИ, КОТОРЫЕ ДЕРЖАТ ФОРМУ

Один образец.
Каждый узел.

Собственная визуальная библиотека KTR-PLY-01 основана на принципе парных фанерных накладок. В ней видны слои фанеры, выборки под доску, сквозные отверстия, шайбы и гайки.

В карточке узла доступны габариты параметрической модели, соединяемые элементы и экспорт GLB. Изображения помогают увидеть материал; геометрия модели позволяет рассмотреть состав узла.

Выбрать «Узлы» в 3D ↗
Референсы технологии и статус размеров

Изучены сборочные узлы FINHA W200, пластины Rothoblaas и соединители Simpson Strong-Tie. Системы отличаются материалами и расчётной работой. КОНТУР — независимая концепция; размеры выборок, контуров и отверстий не являются производственными данными этих компаний.

Фотореалистичный образец парного фанерного конькового коннектора КОНТУР с болтами и шайбами
ОТ КОМПЛЕКТА ДО ПРИЁМКИ

12 шагов. Один дом.

Откройте этап: что подготовить, что собрать и что проверить перед следующей работой.

Схемы H08 · материалы и порядок работ
Этап 01: Участок и основание, концептуальная схема H0801

Участок и основание

У дома появляется точная привязка к месту. Сначала — исходные данные, вводы и принятый фундамент.

До начала

Рабочая архитектура, геология, нагрузки и проект основания согласованы.

Порядок работ

  1. Вынести оси и отметки по геодезической схеме; проверить место дома и подходы техники.
  2. Подготовить основание, водоотведение участка и вводные гильзы по отдельному проекту.
  3. Зафиксировать положение опор, анкеров, защиту древесины от контакта с основанием и отметку пола.

Материалы

Основание, гидроизоляция опирания, анкеры, гильзы — по разделу КЖ/КД.

Контроль

  • Исполнительная схема с осями, диагоналями и отметками.
  • Акт приёмки основания, анкеров и скрытых вводов.
  • Тип и размеры основания в 3D — иллюстрация, не результат геологического расчёта.

РезультатПринятое основание с подготовленными вводами.

К этапу в 3D
Этап 02: Платформа и тёплый пол, концептуальная схема H0802

Платформа и тёплый пол

Собираются обвязка и перекрытие. Каждый скрытый слой проверяют до закрытия настилом.

До начала

Основание принято; известны конструкция перекрытия и режим подполья.

Порядок работ

  1. Уложить обвязку и балки по маркировке, закрепить опирания и связи по рабочим узлам.
  2. Смонтировать предусмотренные поддерживающие элементы, защиту подполья, нижний ветрозащитный слой и утепление.
  3. Выполнить пароизоляцию с тёплой стороны, герметичные примыкания, рейки и проектный настил.
  4. Оставить доступ к запроектированным вводам; защитить платформу от осадков.

Материалы

Обвязка, балки, нижняя защита, утеплитель, пароизоляция, ленты, рейки, настил и крепёж.

Контроль

  • Опирания, соединения и соответствие маркировке.
  • Непрерывность слоёв, отсутствие зазоров в утеплении, фото скрытых работ.
  • Закрытие только после контроля влажности и приёмки основания настила.

РезультатРовная защищённая платформа для сборки рам.

К этапу в 3D Инструкция производителя ↗
Этап 03: Рамы на коннекторах, концептуальная схема H0803

Рамы на коннекторах

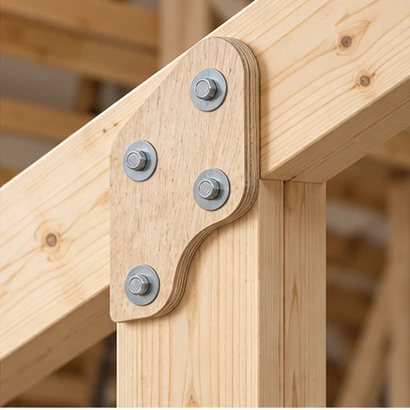

Стойки и стропила образуют повторяющиеся рамы. Узлы KTR остаются частью каркаса и у барнхаусов без свесов.

До начала

Рабочие чертежи коннекторов, раскрой, схема связей и технологическая карта подъёма утверждены.

Порядок работ

  1. Сверить марки древесины, ориентацию парных пластин и комплектность болтов, шайб и гаек.
  2. Собирать рамы на проверенном шаблоне; размеры отверстий и выборок брать только из утверждённого CAD.
  3. Поднимать и закреплять рамы в порядке технологической карты с временными связями.
  4. Включать каждую следующую раму в устойчивую систему; затяжку выполнять по документации узла.

Материалы

Маркированные стойки и стропила, парные коннекторы, метизы, связи и средства монтажа.

Контроль

  • Вертикальность, оси, шаг рам и диагонали в допусках рабочего проекта.
  • Полный комплект метизов, состояние фанеры и отсутствие повреждений.
  • Временные связи сохраняются до разрешённой стадии; схема подъёма не выводится из анимации.

РезультатСвязанный и принятый каркас.

К этапу в 3D Инструкция производителя ↗
Этап 04: Жёсткость и обшивка, концептуальная схема H0804

Жёсткость и обшивка

Расчётная обшивка объединяет рамы. Опоры стыков и крепёж работают вместе с каркасом.

До начала

Каркас принят; есть расчёт обшивки, рабочие проёмы, опоры стыков и схема крепежа.

Порядок работ

  1. Подготовить перемычки, обрамления проёмов и опоры всех предусмотренных стыков листов.
  2. Закрепить стеновую несущую обшивку непосредственно к несущей системе, а не к вентиляционным рейкам.
  3. Соблюдать проектную раскладку, компенсационные зазоры и назначенную схему крепежа.
  4. Снимать временные связи только после предусмотренной проектом приёмки постоянной устойчивости.

Материалы

Расчётные листы, дополнительные опоры, крепёж и материалы защиты торцов.

Контроль

  • Марка, толщина и ориентация листов.
  • Краевые расстояния, шаг и тип крепежа, опоры стыков.
  • В демонстрации саморезы показаны выборочно; закупочное количество — в ведомости.

РезультатПринятые постоянные связи и обшивка.

К этапу в 3D Инструкция производителя ↗
Этап 05: Мембраны и вентзазор, концептуальная схема H0805

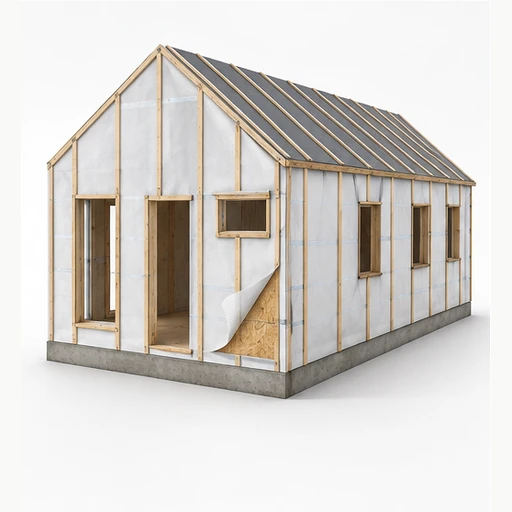

Мембраны и вентзазор

Снаружи формируется непрерывная защита от ветра и случайной воды, а за облицовкой — вентиляционный канал.

До начала

Обшивка принята; выбрана совместимая стеновая и кровельная система.

Порядок работ

  1. Уложить наружные мембраны в направлении и с нахлёстами, заданными инструкцией выбранного материала.
  2. Проклеить стыки и примыкания, оформить окна и проходки, организовать вывод воды наружу.
  3. Установить контррейки; сохранить непрерывный вентиляционный путь от входа до выхода.
  4. Добавить опорную обрешётку под выбранную облицовку. На кровле выполнить основание и подкладочный слой по системе покрытия.

Материалы

Наружные мембраны, совместимые ленты, уплотнения под рейки, контррейки, опорная обрешётка.

Контроль

  • Правильная сторона мембраны, непрерывные ленты и оформленные углы.
  • Вода с мембраны выходит наружу, а не в стену.
  • Вентиляционные входы и выходы не закрыты облицовкой.

РезультатЗащищённая оболочка и подготовленная подсистема.

К этапу в 3D Инструкция производителя ↗
Этап 06: Закрытый наружный контур, концептуальная схема H0806

Закрытый наружный контур

Дом получает кровлю, окна и фасад. У барна край крыши остаётся заподлицо с облицовкой, без выступающего карниза.

До начала

Приняты наружная защита, основания крепежа и узлы всех примыканий.

Порядок работ

  1. Установить окна и двери с согласованной системой герметизации монтажных швов.
  2. Собрать покрытие кровли, конёк или верхнюю планку, кромки, проходки и водоотвод по системе производителя.
  3. Смонтировать облицовку, угловые профили, откосы и отливы, сохраняя компенсационные и вентиляционные зазоры.
  4. Добавить водосток и расчётное снегозадержание. У домов со свесами завершить карнизы и подшивку.

Материалы

Кровля, облицовка, окна, двери, доборы, водосток, угловые профили, уплотнения и крепёж.

Контроль

  • Герметизация окон и проходок, выходы вентиляции и отвод воды.
  • Замки кровли, крепление доборов, закрытые углы без открытых торцов.
  • Система снегозадержания и крепёж соответствуют расчёту и покрытию.

РезультатПринятый защищённый от осадков наружный контур.

К этапу в 3D Инструкция производителя ↗
Этап 07: Утепление стен и кровли, концептуальная схема H0807

Утепление стен и кровли

Утепление заполняет предусмотренные полости без пустот. В 3D оболочка отводится только для просмотра внутреннего состава.

До начала

Наружный контур защищён от осадков; проверены влажность и геометрия полостей.

Порядок работ

  1. Сверить тип, толщину и положение утепления с теплотехническим и влажностным расчётом.
  2. Подготовить размеры по фактическим полостям и правилам выбранного материала.
  3. Установить слои без пустот; выполнить узлы у стоек, углов, перемычек и проходок.
  4. Проверить результат до закрытия внутренней плёнкой и сохранить фото скрытых работ.

Материалы

Утеплитель, предусмотренные удерживающие элементы и локальные уплотнения.

Контроль

  • Нет щелей, намокания и непредусмотренного сжатия.
  • Все локальные узлы заполнены по проекту.
  • Толщина сама по себе не подтверждает пригодность дома для круглогодичного проживания.

РезультатПроверенный непрерывный теплоизоляционный контур.

К этапу в 3D
Этап 08: Пароизоляция и герметичность, концептуальная схема H0808

Пароизоляция и герметичность

Со стороны помещения создаётся непрерывный воздухонепроницаемый слой. Особое внимание — соединениям стен, пола и кровли.

До начала

Утепление и влажность скрытых конструкций приняты.

Порядок работ

  1. Уложить внутреннюю пароизоляцию предусмотренной стороной и с нахлёстами по инструкции продукта.
  2. Соединить полотна совместимыми лентами; оформить углы и примыкания к соседним конструкциям.
  3. Герметизировать проходки согласованными манжетами и материалами.
  4. Проверить непрерывность до монтажа сервисной обрешётки и отделки.

Материалы

Внутренняя пароизоляция, соединительные ленты, клеи и манжеты.

Контроль

  • Примыкания, углы, стыки и проходки доступны для осмотра.
  • Материалы приклеены к подготовленным основаниям.
  • Метод контроля воздухопроницаемости и критерии приёмки назначены проектом.

РезультатПринятый внутренний герметичный контур.

К этапу в 3D Инструкция производителя ↗
Этап 09: Сервисный слой и инженерия, концептуальная схема H0809

Сервисный слой и инженерия

Сначала появляется распределительный щит. Затем цветные линии проходят по маршрутам проекта к розеткам, выключателям и светильникам. Трассы и коробки остаются видны до закрытия монтажного слоя.

До начала

Есть согласованные планы электрики, водоснабжения, канализации, отопления и вентиляции.

Порядок работ

  1. Установить сервисную обрешётку и закладные, сохраняя целостность пароизоляции.
  2. Сверить точки оборудования, выключателей, розеток и света с мебелью и дверями.
  3. Проложить инженерные системы по рабочим разделам и требованиям выбранных материалов.
  4. Зафиксировать скрытые трассы и выполнить назначенные испытания до закрытия.

Материалы

Сервисные рейки, закладные; кабели, трубы, коробки и оборудование по инженерным спецификациям.

Контроль

  • Электрика выполняется специалистом: кабели, защита, заземление и монтажные способы назначаются проектом.
  • Опрессовки, электрические измерения и проверка вентиляции подтверждаются протоколами.
  • Показанные в 3D трассы и приборы — схема размещения; длина трассы не равна метражу всех кабелей.

РезультатПринятые скрытые коммуникации с исполнительной схемой.

К этапу в 3D
Этап 10: Внутренняя отделка, концептуальная схема H0810

Внутренняя отделка

Появляются чистые плоскости стен, потолка и пола. Выбранные материалы связаны со слоями проекта.

До начала

Скрытые работы и инженерные испытания приняты; режим влажности соответствует материалам.

Порядок работ

  1. Смонтировать проектные основания, перегородки и облицовки с предусмотренными зазорами.
  2. В мокрых зонах выполнить отдельную гидроизоляционную систему с проходками и примыканиями.
  3. Подготовить стыки и поверхности, нанести грунты и финишные покрытия по системным инструкциям.
  4. Уложить выбранный пол, установить плинтусы, наличники и внутренние двери.

Материалы

Облицовки, основания, грунты, ленты стыков, финишные покрытия, пол, плинтусы и двери.

Контроль

  • Ровность, компенсационные зазоры и состояние оснований.
  • Гидроизоляция мокрых зон принята до её закрытия.
  • Сохранены доступы к обслуживаемым узлам.

РезультатГотовые внутренние поверхности и сохранённые ревизионные доступы.

К этапу в 3D
Этап 11: Розетки, свет и оборудование, концептуальная схема H0811

Розетки, свет и оборудование

Инженерные точки получают механизмы и приборы. Свет помогает увидеть уже готовое пространство.

До начала

Отделка завершена, линии промаркированы, доступность узлов проверена.

Порядок работ

  1. Установить механизмы розеток и выключателей, светильники и предусмотренное оборудование.
  2. Подключение, проверку и настройку электрических систем поручить профильному специалисту.
  3. Установить сантехнику, отопительные и вентиляционные приборы по проекту.
  4. Проверить сценарии света, управление и доступ к обслуживанию.

Материалы

Электроустановочные изделия, светильники, сантехника и инженерное оборудование.

Контроль

  • Протоколы проверок, паспорта оборудования и маркировка.
  • Работоспособность освещения, вентиляции, отопления и водоснабжения.
  • Схематические приборы в анимации не заменяют спецификацию инженерных разделов.

РезультатПодключённое и проверенное оборудование.

К этапу в 3D
Этап 12: Приёмка и передача дома, концептуальная схема H0812

Приёмка и передача дома

Готовность подтверждают проверками и документами. Красивой модели для приёмки недостаточно.

До начала

Все работы завершены, результаты контроля собраны, замечания устранены.

Порядок работ

  1. Проверить наружные и внутренние поверхности, двери, окна, водоотвод и доступы.
  2. Провести итоговые испытания и наладку по рабочим разделам.
  3. Собрать исполнительные схемы, акты скрытых работ, протоколы, паспорта и гарантии.
  4. Передать владельцу правила эксплуатации, обслуживания и график сезонного осмотра.

Материалы

Исполнительная документация, паспорта, протоколы и регламент обслуживания.

Контроль

  • Комплект документов соответствует фактически выполненному дому.
  • Нет открытых замечаний, препятствующих безопасной эксплуатации.
  • Статус этой модели остаётся CONCEPT; завершение анимации не является разрешением на строительство.

РезультатПринятый дом и комплект эксплуатационных документов.

К этапу в 3D

Маршрут описывает последовательность и контроль. Рабочие размеры, основание, устойчивость, узлы и инженерные системы назначаются по проекту участка. До их утверждения комплект имеет статус концепции. Сгенерированные схемы поясняют этапы и не являются монтажными чертежами.

05 / ЧТО ОСТАЁТСЯ У ВАС

Образ дома.
Понятный состав.

Один вариант проекта связывает модель, материалы и предварительную смету. Изменения автоматически сохраняются в этом браузере. JSON позволяет перенести вариант на другое устройство.

Длинный барн — концепция дома 5 × 10 м, площадью 50 м² по осям каркаса. Длинный барн с двумя спальнями, гостиной и кухней-столовой.

01

Каркас и узлы

17 рам, 85 соединений, маркировка элементов и осевые длины.

02

Стены, кровля и пол

Утеплитель, плёнки, ленты, бруски, листы и отделка — с отдельным управлением слоями.

03

Комплектация

Материалы оболочки, доборы и крепёж. Закупка заготовок, запас, упаковки и введённые цены.

04

Альбом и данные

JSON для продолжения работы, схемы, ведомости и комплект концепции в ZIP.

Это архитектурная концепция. Для строительства нужны расчёты нагрузок, рабочие узлы, основание, инженерия и привязка к участку. Полная стоимость определяется после комплектации всех разделов.

ВОПРОСЫ О ПРОЕКТЕ

До первого
шага.

Входит ли терраса в площадь «Длинного барна»?+

Нет. Указанные 50 м² относятся к площади по осям каркаса дома. Терраса, её основание, настил, ограждение и возможный навес требуют отдельного решения и бюджета.

Какая площадь у проекта «Длинный барн»?+

Площадь по осям каркаса — 50 м², габариты — 5 × 10 м. Это не полезная площадь помещений: её уточняют после выбора толщины ограждений и перегородок. Террасы и благоустройство сюда не входят.

Сколько будет стоить домокомплект «Длинный барн»?+

Единой подтверждённой цены комплекта пока нет. Встроенная смета считает выбранные материалы и использует справочник предложений Москвы и Московской области на 29.09.2026. Неоценённые позиции видны отдельно. Стоимость коннекторов, основания, работ и доставки уточняется по спецификации и предложениям исполнителей.

Можно ли изменить планировку и материалы?+

Да. В конструкторе на этой странице можно двигать границы помещений, расставлять и поворачивать мебель, выбирать отделку стен, пола и потолка, а также добавлять электрические точки и трассы. Изменения сохраняются в вашем браузере. Изменение несущей схемы или проёмов требует проверки конструктора.

Можно ли строить «Длинный барн» по скачанным файлам?+

Скачиваемый комплект имеет стадию CONCEPT: это модель, схемы и предварительные ведомости для обсуждения будущего дома. Перед строительством нужны привязка к участку, расчёты, рабочие чертежи каркаса и узлов, основание и инженерные разделы.

Как подготовить домокомплект «Длинный барн»

Начните с выбранного варианта модели и ведомости. Для контура 5 × 10 м нужно согласовать детали рам, состав узлов, оболочку, проёмы и отделку. Затем производитель и проектировщик уточняют рабочую спецификацию и состав поставки.

В смете видны закупочные количества, упаковки и позиции без цены. Добавьте предложения на изготовление, основание, доставку и монтаж — они не включены в стоимость древесины автоматически.

Что решить до строительства

Привяжите дом к реальному участку: проверьте размещение, подъезд, основание и подключения. Если планируете жить зимой, дополните выбранные слои расчётом тепловой защиты и проектом инженерных систем.

Сохраните свою планировку и комплектацию в JSON. Она станет исходными данными для обсуждения, а после расчётов потребуются рабочие чертежи, монтажные карты и согласованный порядок приёмки.

ВАШ ВАРИАНТ НАЧИНАЕТСЯ ЗДЕСЬ

Почувствуйте
свой масштаб.
